摘要:进口长周期设备作为能源工程领域的核心关键物资,具备技术壁垒高、制造周期长、供应链链路复杂、资金占用规模大的典型特征,对国际环境变动高度敏感,其采购稳定性直接关乎重大能源项目建设成效与国家能源供应链安全。基于供应链风险管理理论,从采购策略制定、采购商务执行、合同履约追踪三大核心阶段,系统剖析国际形势变动对设备采购的风险传导机制与具体影响路径。结合行业采购实践,针对性构建包含风险预判、多元布局、柔性管控、数字赋能的全流程应对体系,提出动态策略调整、国产化替代、柔性商务条款设计、穿透式履约监造、智慧物流追踪等精细化应对策略。
关键字:国际形势;长周期设备;设备采购;供应链韧性;风险管理
随着全球化分工体系深度调整,地缘政治博弈加剧、多国出口管制政策收紧、全球通胀波动、跨境物流体系不稳定等多重变量交织,传统全球化精益采购模式的适配性持续下降。能源行业作为国民经济支柱产业,重大油气、炼化工程项目高度依赖大型压缩机、高压反应器、重型燃气轮机等进口长周期核心设备,此类设备是保障项目投产运行、产能释放的核心基础,直接决定工程建设周期、投资效益与运营安全性。
区别于通用设备,进口长周期设备采购横跨多国产业体系,涉及技术对接、跨境审批、跨国制造、国际物流、跨境结算等多个环节,供应链链条长、关联主体多、风险敞口大,极易受国际政治、经济、贸易环境变动冲击。过往研究多聚焦常规设备采购管理、单一供应链风险或物流管控,针对复杂国际形势下长周期设备全流程采购风险的系统性研究较为匮乏,尚未形成适配能源行业特性的常态化风险应对体系。
基于此,立足全球供应链重构的宏观背景,聚焦进口长周期设备采购全生命周期,系统拆解国际形势变动的风险传导机制,精准识别各采购环节的核心痛点,构建系统化、可落地的风险应对策略体系,弥补现有研究短板,为能源企业强化进口设备采购风险管理、筑牢供应链安全屏障提供理论支撑与实践路径。
一、进口长周期设备采购与国际形势风险传导逻辑
(一)进口长周期设备采购内涵与特性
进口长周期设备特指应用于大型油气勘探、炼化加工、能源储备等重大工程,无法实现完全国产化替代、制造周期漫长、技术参数精密、生产工艺复杂的核心专用设备,典型代表包括大型离心压缩机、高压加氢反应器、重型燃气轮机、高端精密控制系统等。作为能源工程项目的“核心装备”,此类设备兼具技术、周期、资金、供应链四大独特属性,这些属性也是其易受国际环境冲击的核心原因。
一是技术高度垄断。核心制造技术与精密工艺长期被少数欧美国家的跨国企业垄断,行业技术壁垒极高,国内可替代资源有限,导致采购选择权被动受限,供应链依赖性强。二是生产周期长期性。完整采购流程涵盖技术协议对接、设计深化、关键原材料定制采购、加工制造、出厂试验、跨境物流、现场调试等环节,整体周期普遍为12~24个月,部分定制化设备周期超30个月,漫长的周期大幅增加了环境变动风险暴露时长。三是资金与资源高投入性。单台设备造价高昂,项目资金占用规模大,且采购全程涉及多级供应链主体、多国监管体系,跨境审批、结算、物流环节复杂。四是项目强关联性。设备采购进度与质量直接绑定整体工程项目建设进度,一旦采购受阻、设备延期到货或出现质量问题,将引发工期延误、成本超支、产能滞后等连锁问题,严重影响能源工程落地成效。

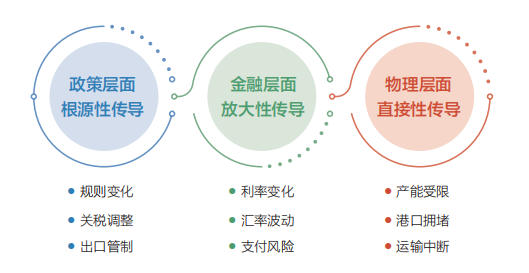

(二)国际形势对进口长周期设备采购的风险传导机制
全球政治经济格局深度变革下,地缘冲突、贸易保护主义、技术壁垒、全球金融与物流体系波动,多重风险因素不再孤立作用,而是形成多层级、立体化的传导网络,通过政策、金融、物理三大路径穿透长周期设备采购全链条,形成系统性风险。

政策层面为根源性传导。部分国家针对我国能源领域实施精准化出口管制、技术禁运、企业制裁与长臂管辖政策,通过收紧出口许可证审批、限制核心技术输出、增设贸易壁垒等方式,直接干预设备技术对接、生产制造与跨境交易流程,从政策端阻断供应链正常运转。
金融层面为放大性传导。国际主流结算货币汇率大幅波动、跨境金融结算审查收紧、全球供应链金融收缩、大宗商品与高端制造原材料价格持续波动,直接推高设备采购成本、增加汇率亏损风险、压缩企业资金周转空间,放大采购商务环节的不确定性风险。
物理层面为直接性传导。地缘冲突、极端天气、国际航道管控、港口清关政策调整、海外工厂不可抗力停工等因素,直接造成原材料供应中断、设备生产停滞、跨境物流受阻,形成供应链物理断点,最终导致设备履约延期、采购计划失控。
三大传导机制相互叠加、交叉影响,进一步加剧了长周期设备采购的系统性风险。
二、国际形势变化对设备采购全流程的差异化影响
(一)对采购策略制定环节的影响:从成本导向转向安全韧性导向
采购策略制定是设备采购工作的前置核心环节,直接决定采购方案的科学性与可行性,国际形势动荡彻底颠覆了传统采购策略的制定逻辑。在稳定的全球化贸易环境中,能源企业长周期设备采购策略以性价比最优、工期最短化为核心目标,依托成熟的全球供应链体系,优先选择技术成熟、报价低廉、交付高效的海外供应商,策略制定具备标准化、经验化、成本导向的特征。
当前国际环境下,技术封锁、“脱钩断链”、国别政策突变等风险频发,传统经验化采购策略完全失效。一方面,部分核心技术与设备渠道受限,企业无法自由选择最优供应商与技术路线,技术选型、采购包划分、供应商准入标准制定难度大幅提升;另一方面,若前期未充分预判国别政治风险、贸易政策变动风险,极易出现项目设计定型后,因出口管制、制裁政策调整导致设备无法采购、技术无法落地的问题,被迫进行方案变更、重新选型,造成项目工期延误、成本激增、资源浪费等严重后果。在此背景下,采购策略制定被迫从单一的成本、工期导向,转向安全、合规、韧性、效益多维并重的全新导向,风险预判成为策略制定的核心前提。
(二)对采购执行与商务谈判环节的影响:审批与商务双重博弈加剧
采购执行与商务谈判是衔接策略制定与合同履约的关键枢纽,受国际形势变动的直接冲击,该环节核心风险集中体现为审批周期不可控、商务条款博弈激烈两大痛点。在审批层面,国外针对我国能源企业的技术审查、出口许可审批日趋严苛,长臂管辖范围持续扩大,长周期设备出口许可审批流程烦琐、审核标准模糊、审批时长大幅延长,且审批结果具有极强的不确定性,导致企业既定采购执行计划频繁调整,进度管控难度大幅提升。
在商务谈判层面,全球通胀、原材料价格波动、地缘风险升级让海外供应商风险规避意愿显著增强,合作诉求持续提升。谈判过程中,海外供应商普遍要求缩短报价有效期、提高预付款比例、锁定本土结算货币,拒绝承担政策变动、物流波动、原材料涨价带来的风险,大幅抬高商务合作门槛。同时,汇率波动、结算渠道受限等问题,进一步增加企业的资金占用成本、汇率亏损风险与合规成本,传统固定化、标准化的商务谈判模式已无法适配当前复杂的合作环境。
(三)对合同履约与物流跟踪环节的影响:供应链断点风险集中爆发
长周期设备漫长的制造与交付周期,使其合同履约与跨境物流环节成为国际风险的集中暴露端口。设备制造周期内,国际政治、贸易、物流环境的细微变动,均可通过多级供应链传导至设备生产与交付环节,进而引发供应链断裂风险。从生产履约来看,海外一级供应商的生产运营高度依赖次级原材料、核心芯片、精密零部件供应,地缘冲突、工厂停工、出口管制等问题,极易造成上游供应链断供,导致设备生产停滞、零部件短缺、出厂延期,且企业对二级、三级供应商的风险管控能力薄弱,风险预判与处置滞后。
从跨境物流来看,国际航道安全稳定性下降、地缘冲突逼迫航线变更、港口清关政策持续收紧、国际物流运费与保险费率大幅上涨,大幅增加超限长周期设备的跨境运输难度。此类设备因尺寸、重量特殊,对物流路线、港口吊装、清关流程要求严苛,临时航线调整、港口管控升级极易导致运输周期大幅延长、物流成本激增,同时引发现场施工停工待料、项目工期滞后等连锁问题,是当前长周期设备采购履约失控的核心诱因。

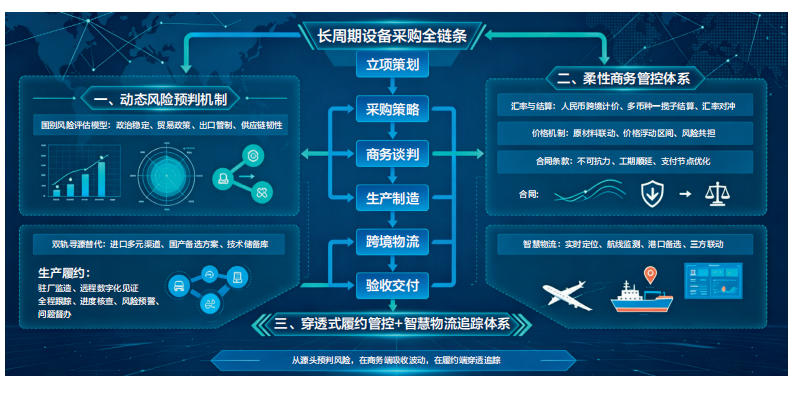

三、适配复杂国际环境的长周期设备采购优化策略体系
(一)构建动态风险预判机制,推进多元寻源与国产化替代
针对采购策略环节的风险痛点,企业需打破传统静态采购思维,建立全周期动态风险评估+双轨寻源替代的策略体系,从源头提升采购韧性。首先,搭建标准化国别风险评估模型,在项目立项与采购策划阶段,系统研判供应商所在国家的政治稳定性、对华贸易政策、出口管制力度、产业供应链风险等核心指标,构建风险矩阵,对高风险国别、高敏感技术、高依赖设备进行分级管控,根据风险等级动态调整采购方案,规避政策性断供风险。
其次,全面推行“进口+国产”双轨备选采购机制,破解单一进口依赖困境。一方面,持续深耕优质海外供应商资源,拓展多元化进口渠道,避免单一国别、单一供应商垄断风险;另一方面,主动对接国内高端装备制造企业、科研院所,开展产学研用深度协同,聚焦长周期核心设备国产化短板,加大国产设备试点应用力度,培育本土化供应链体系,将国产化方案作为进口设备的安全兜底,一旦海外采购渠道受阻,可快速切换国产备选方案,从根源上化解断链风险。同时,建立核心设备技术储备库,持续跟踪国内外技术迭代动态,为采购策略动态优化提供支撑。

(二)设计柔性商务管控体系,对冲金融与政策不确定性风险
针对采购执行与商务谈判环节的博弈风险,企业需摒弃传统固定化商务模式,以风险共担、柔性适配为核心,优化合同商务条款与结算体系,全面对冲汇率、价格、政策变动风险。在结算与汇率管控方面,应优先争取人民币跨境计价结算,规避单一外币汇率波动风险;对无法实现人民币结算的合作项目,构建多币种“一揽子结算”机制,搭配远期结售汇、汇率对冲等金融衍生工具,锁定汇率成本,降低跨境结算风险。
在价格与履约条款设计方面,建立原材料价格联动浮动机制,结合国际大宗商品、核心零部件价格波动趋势,设置合理的价格调整区间,与供应商共担市场波动风险,稳定优质海外合作资源。同时,细化合同免责与履约条款,明确将地缘冲突、出口管制政策变更、国际航道封锁、跨境审批延迟等不可抗力场景纳入免责范围,合理争取工期顺延、无责延期等权益,规避政策性、外部性风险引发的违约追责。此外,优化预付款、进度款支付比例与节点,平衡双方合作风险,降低企业资金占用压力。
(三)搭建穿透式履约管控+智慧物流追踪体系
针对履约与物流环节的断点风险,依托数字化、穿透式管理思维,构建全链条、可视化、可预警的履约管控体系。在生产履约管控层面,建立“驻厂监造+远程数字化见证”双重监控模式,将管控范围从一级供应商穿透至二级、三级原材料与零部件供应商,全程跟踪核心原材料备料、零部件生产、设备装配、出厂试验等关键节点,建立月度进度核查、风险预警、问题督办机制,及时排查生产停滞、零部件短缺等潜在风险,确保设备生产进度可控、质量合规。
在跨境物流管控层面,打造基于物联网、大数据的智慧物流追踪平台,整合全球海运航线、港口管控、地缘风险、气象环境等多维数据,实现超限长周期设备跨境运输的实时定位、航线监测、风险预判。针对高风险航道、港口,提前制定多式联运、航线切换、港口备选预案,一旦监测到物流风险信号,立即启动备用运输方案,规避航线受阻、清关延误等问题。同时,建立物流、采购、项目三方联动机制,实时同步物流进度与现场施工计划,最大限度降低物流延误对项目工期的影响。
四、结论与展望
全球供应链重构与国际局势持续动荡背景下,地缘政治、贸易政策、金融波动、物流扰动等风险因素,通过政策、金融、物流三大传导路径,全面渗透进口长周期设备采购的策略制定、商务执行、履约物流全生命周期,推动设备采购从传统效益导向转向安全与韧性优先的全新发展阶段。长周期设备因其技术垄断、周期漫长、供应链复杂的特性,面临更为突出的断供、延期、成本超支风险,是能源行业供应链安全管控的重点难点。
基于供应链风险管理理论,系统剖析国际形势变动对长周期设备采购各环节的差异化影响,明确各阶段核心风险痛点,构建“源头风险预判+商务柔性管控+全程履约监管+数字智慧赋能”的全方位风险应对体系。企业只有打破传统静态采购管理模式,通过多元化供应链布局、柔性化商务条款设计、穿透式全流程管控、数字化风险预警,才能有效对冲国际环境不确定性,全面提升进口长周期设备采购的稳定性与韧性,保障重大能源工程项目有序推进,筑牢能源行业供应链安全底线。
未来可结合量化研究方法,构建长周期设备采购风险评价指标体系,通过实证分析精准测算各类风险的影响权重,实现风险的精准分级与靶向管控。同时,随着国产化替代进程持续加快、跨境数字贸易模式不断创新,后续可进一步探索国产替代常态化落地路径、数字化跨境采购新模式,持续优化供应链韧性提升策略,为能源行业高质量发展、供应链自主可控提供更完善的理论支撑与实践方案。
26
点击量
0
下载量
刊出日期:2026.8
主管单位:中国石油天然气集团有限公司
主办单位:中国石油企业协会 中国石油企业协会海洋石油分会
国际标准刊号:ISSN 1672-4267
国内统一刊号:CN11-5023/F
邮 发 代 号:2-336
国外发行代号:M1803
国内邮政编码:100724
广告经营许可证号:京西工商广字第0433号(1-1)
